掘削工事の現場で一番困るのは、「どの手順で何を確認すればいいのか、誰もきちんと把握していない」という状態です。地面を掘り始める前から埋め戻しが終わるまで、やるべきことは思った以上にたくさんあります。
埋設物の調査はいつまでに済ませるのか、試掘はどのタイミングで誰がやるのか、重機を使ってよい範囲はどこまでか——こうした判断が現場任せになっていると、ガス管の破損や電線の切断といった重大な事故につながりかねません。
この書式は、掘削工事に関わるすべての手順を「着手14日前」から「工事完了後」まで時系列で整理した、実務用のチェックリスト形式の手順書です。
誰が・何を・いつ・誰に確認してもらうかが一目でわかる構成になっており、現場責任者から作業員まで共通の認識を持って動けるようになっています。
建設会社・プラント・工場・設備管理部門など、土工・掘削が伴う工事を発注または施工する組織であれば、業種を問わず活用できます。
特に、施工体制が複数の業者にまたがる現場では、この手順書を共有することで抜け漏れや認識のズレを防ぐことができます。
フェーズ1(事前準備)からフェーズ4(施工完了・後処理)まで4段階に分かれており、各フェーズの中にさらに細かいステップが整理されています。
異常発見時の対応フロー(ガス漏れ・漏電・漏水の別)や、別紙様式の一覧もセットで収録しています。
適宜ご編集の上でご利用いただければと存じます。
〔タイトル〕

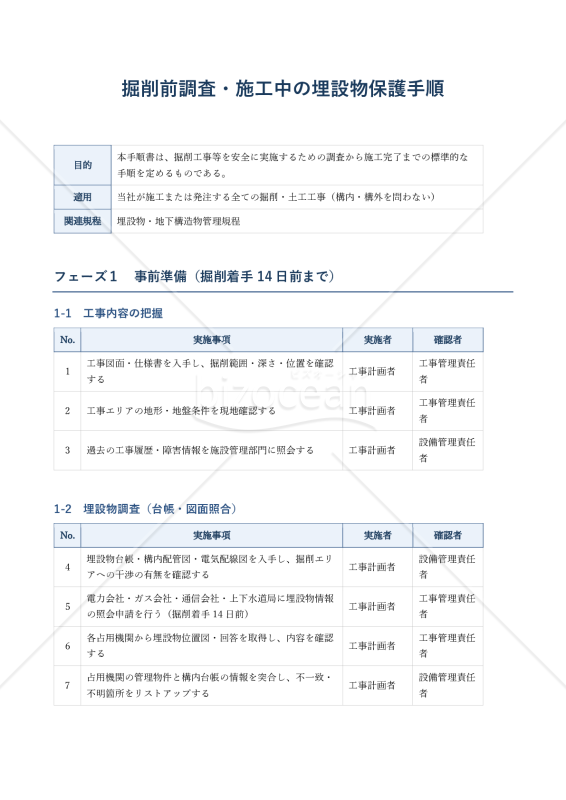

フェーズ1 事前準備(掘削着手14日前まで)
1-1 工事内容の把握
1-2 埋設物調査(台帳・図面照合)
1-3 危険区分の設定と保護計画立案
フェーズ2 着手前準備(掘削着手3日前〜前日)
2-1 試掘・非破壊探査
2-2 安全設備・資材の手配と設置
2-3 作業員への周知(着手前日のTBM)
フェーズ3 施工中の管理(掘削作業期間中)
3-1 始業前点検
3-2 機械掘削の制限遵守
3-3 露出埋設物の保護
3-4 異常発見時の対応フロー
フェーズ4 施工完了・後処理
4-1 埋め戻し前確認
4-2 台帳更新・記録整理
別紙 様式一覧(様式1〜5)
